Ошибки при транспортировке, разгрузке и хранении… | Portalsnab

Потеря 5–15 % блоков на объекте — следствие неправильной разгрузки и хранения, а не заводского брака. Разбираем требования ГОСТ 31360-2007 и практику доставки Portalsnab.

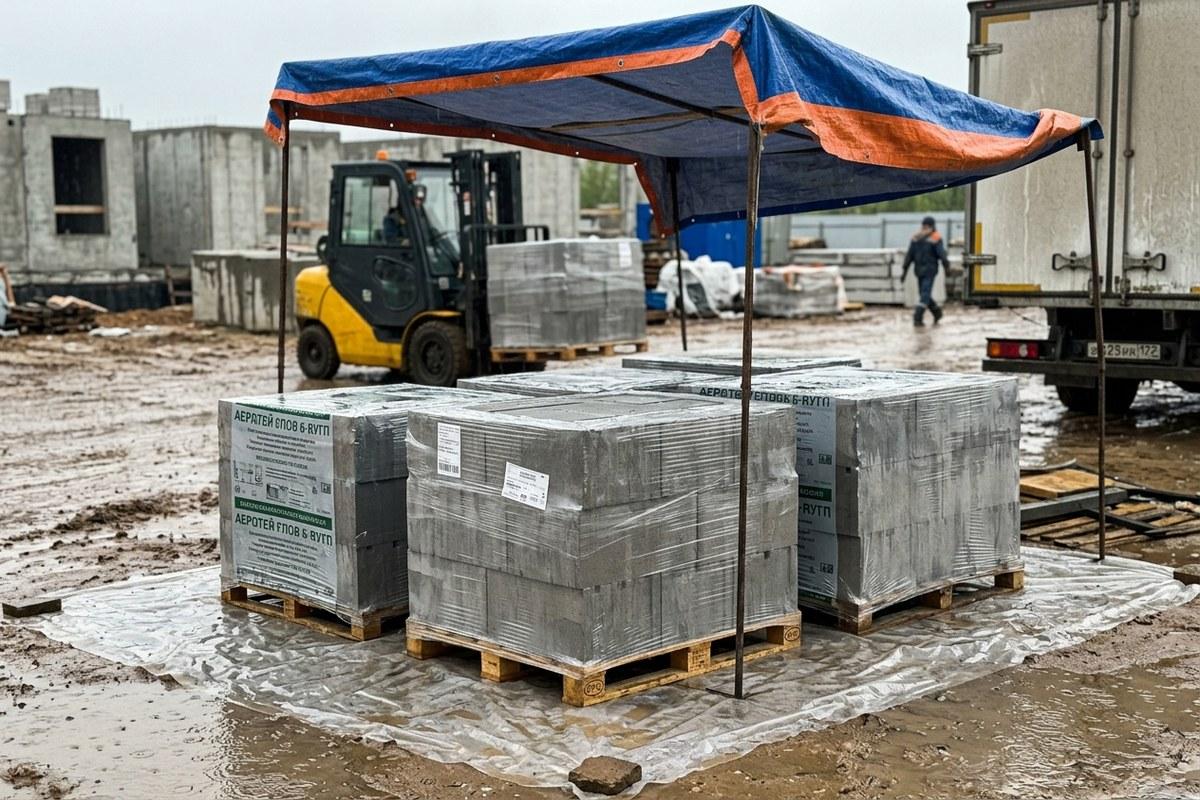

Складирование газобетонных блоков на европоддонах под навесом на стройплощадке

Автоклавный газобетон D400–D600 — хрупкий при точечных ударах и изгибе, но прочный при равномерном сжатии в кладке. По ГОСТ 31360-2007 блоки 1-й категории допускают отбитые углы не глубже 5 мм; при нарушении логистики геометрия не соответствует тонкошовной кладке (шов 2–3 мм по СП 70.13330), растёт расход клея, падает теплозащита.

Транспортировка с завода

  • Блоки поставляют на европоддонах (1200×800 мм), упакованы в стрейч-плёнку и клейкую ленту.
  • Высота пакета на поддоне — обычно 1,0–1,4 м (до 1,8 м при D400), масса пакета 800–1200 кг.
  • Крепление ремнями к полу/бортам — обязательно; смещение пакета стирает углы.
  • Температура без ограничений при влажности блока < 6 %; при дождевой перевозке без плёнки влажность растёт до 12–18 % — блок тяжелеет и слабеет при кладке.

Portalsnab доставляет блоки 1-й категории с заводов РБ на европоддонах; подробности — доставка, заказ — прайс.

Разгрузка: что запрещено

  • Сбрасывание пакетов с кузова (даже с высоты 0,5 м) — трещины внутри блока, невидимые снаружи.
  • Скидывание блоков вручную «ковшом» погрузчика — изгиб поддона, сколы.
  • Трос без угловых прокладок — врезается в плёнку и блоки.

Правильная разгрузка

  1. Вилочный погрузчик с широкими вилами (800 мм) заходит под поддон целиком.
  2. Или кран/манипулятор с захватом за поддон, не за плёнку.
  3. Ручная разгрузка — только поштучно с передачей «на ребро», не бросать.
  4. Площадка разгрузки — ровная, без уклона > 3°.

Складирование на объекте

Требования

  • Ровное основание — плиты, щиты, бетон; перекос поддона 10 мм на метр даёт трещины в нижних рядах.
  • Гидроизоляция снизу — плёнка или доски, зазор от грунта ≥ 100 мм.
  • Защита сверху — навес или плёнка с вентиляцией; не герметичный «парник».
  • Не снимать плёнку с поддона до начала кладки — защита от дождя и УФ.
  • Штабелирование поддонов — не более 2 ярусов для D500; 3 яруса только для D400 при массе < 900 кг/поддон.
  • Расстояние от стены склада ≥ 600 мм для прохода погрузчика.

Срок хранения

По рекомендациям производителей и ГОСТ 31359-2007:

  • при защите от осадков — до 6 месяцев без потери прочности;
  • при открытом хранении > 2 недель — влажность ↑, возможна белая кристаллизация на поверхности (не влияет на прочность после просушки);
  • замороженные мокрые блоки класть запрещено — после оттаивания швы дают усадку.

Типичные ошибки и последствия

ОшибкаПоследствие
Хранение на земле без подкладкиНабор влаги снизу, кривой первый ряд, трещины
Снятие плёнки в дождьНасыщение D500 до 15 %, тяжёлая кладка, холодный мост
Штабель 4 поддонаСмятие нижних блоков, отклонение > ±3 мм
Использование битых углов в несущей стенеНарушение перевязки, трещины в штукатурке
Разгрузка без поддона на весь объёмПотеря 8–12 % блоков на сколах

Приёмка партии

  1. Сверить марку D, класс B, категорию точности на упаковочном листе с заказом.
  2. Осмотреть 3–5 блоков с каждого поддона: углы, трещины, пятна плесени.
  3. Замерить линейкой длину/ширину/высоту — для 1-й категории ±1 мм.
  4. Взвесить 1 блок — контроль плотности (D500 ≈ 22–27 кг при 625×250×300).
  5. Брак фиксировать в акте до разгрузки всей машины.

Организация площадки под кладку

  • Блоки для текущего этажа — в 5 м от стены, в порядке очередности кладки.
  • Обрезки с выпиливания — в отдельную зону, не смешивать с целыми.
  • Зимой — тепляк или укрытие + прогрев клея; блоки перед кладкой сухие.

Экономика потерь

Дом 10×12 м, стены 400 мм, D500 — около 55–65 м³ кладки. Потеря 10 % из-за сколов = 5,5–6,5 м³ ≈ 2 поддона ≈ 15 000–25 000 руб. Правильная разгрузка и хранение окупаются за один день работы грузчиков.
